RC 773 Belmont-sur-Lausanne - La Croix-sur-Lutry
Actualités
La Direction générale de la mobilité et des routes de l’Etat de Vaud – en partenariat avec la commune de Lutry – a débuté en mars 2021 les travaux d’aménagement de la route cantonale RC 773.
Les travaux se déroulent entre les localités de Belmont-sur-Lausanne et La Croix-sur-Lutry, pour une durée de quatre ans (cf. détails dans l’avis de travaux ci-dessous).
Avis de chantier - juin 2023 (pdf, 251 Ko)
La page internet sera régulièrement mise à jour en fonction des actualités du chantier – www.vd.ch/rc773

Présentation
Le projet de réaménagement de la route cantonale RC 773 se situe entre les limites de localités de Belmont-sur-Lausanne et La Croix-sur-Lutry, sur un total de 1'316 mètres.
Cette route, qui remplit une fonction de liaison à l’échelle régionale, doit être entretenue et réaménagée afin de répondre aux normes actuelles et garantir la sécurité des usagers et riverains concernés par cet axe.

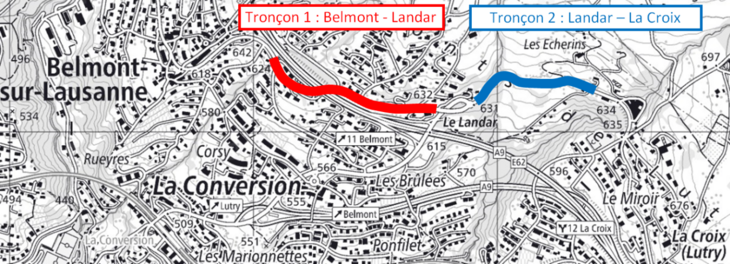

Les travaux s’étendront sur deux tronçons principaux, à savoir :
- De Belmont-sur-Lausanne au giratoire du Landar (tronçon 1) : qui présente actuellement un revêtement routier dégradé.
- Du giratoire du Landar à La Croix-sur-Lutry (tronçon 2) : qui doit être adapté pour répondre aux standards actuels de tracés (chaussée, passerelles pour piétons, etc.).
Le projet est interrompu entre les deux tronçons – dans le périmètre d’entretien des routes nationales – du pont franchissant l’autoroute A9 jusqu’au giratoire du Landar.

Objectifs des travaux
Tronçon 1 : Belmont-sur-Lausanne – Giratoire du Landar
- Renouvellement du revêtement de la chaussée, fortement dégradé.
- Assainissement du bruit routier via la pose d’un revêtement phonoabsorbant.
- Intégration des modes doux via la réalisation d’une bande cyclable, dans la montée qui précède le franchissement de l’autoroute par la route cantonale.
Tronçon 2 : Giratoire du Landar – La Croix-sur-Lutry
- Elargissement de la chaussée, de 6.20 à 7 mètres, afin d’obtenir des gabarits conformes aux normes en vigueur et garantir les croisements entre usagers.
- Correction de la géométrie routière et amélioration de la visibilité.
- Elimination des passerelles piétonnes en bois, vétustes, et construction d’un trottoir pérenne sur remblais.
- Remplacement ou réfection des collecteurs des eaux claires.
- Drainage des abords de la route pour améliorer localement la stabilité des zones de glissement.
Les travaux, une fois réalisés, permettront à la RC 773 de répondre aux exigences légales de sécurité, de fluidité et d’exploitation des routes cantonales.
Phasage
Les travaux principaux se dérouleront sur 3 ans de la manière suivante :
- En 2021 et 2022 : travaux principaux sur le tronçon 2; intervention sur les collecteurs du tronçon 1.
- En 2023 : travaux principaux sur le tronçon 1 et pose du tapis sur les tronçons 1 et 2.
Restrictions de circulation durant les travaux
- La circulation sera maintenue dans les deux sens, avec une régulation par feux dans la zone de chantier.
- Les accès aux riverains directs de la route cantonale seront accessibles durant toute la durée du chantier.
- Les lignes de transports publics tl seront maintenues.
- Les poses de la couche de roulement (tapis) en 2023 nécessiteront la fermeture complète de la route durant les week-ends.
- Les cheminements piétons seront maintenus le long de la RC 773 sur des chemins provisoires ou les trottoirs existants.
- Selon les phases de travaux, les zones de stationnement situées dans les excroissances du domaine public, le long de la route, seront temporairement interdites. Il en sera de même pour les débouchés des chemins du Crêt-Ministre et de la Léchire.
Financement
Un crédit d’ouvrage de CHF 6'400'000.- a été accordé par le Grand Conseil le 30 juin 2020 afin de financer l’aménagement de la route cantonale RC 773.
