RC 706 En Favrins

Actualité

Une circulation alternée avec des feux de signalisation reprendra dès début avril et jusqu'à fin octobre 2024.

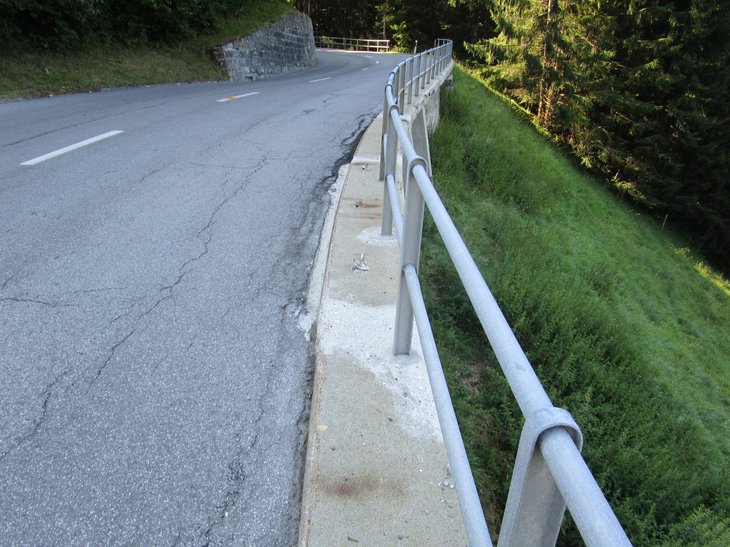

La route cantonale (RC 706) est le principal accès routier entre la plaine et la station des Diablerets. Son tronçon, dit "En Favrins", est connu pour être très sinueux, déformé, et son revêtement est fortement fissuré. Ainsi, des travaux de réhabilitation sont devenus indispensables pour assurer la sécurité des usagères et des usagers. Le chantier a débuté fin avril 2023 et devrait se terminer en 2027.

Le tronçon d’environ 1’200 mètres de longueur se situe entre Le Sépey et Les Diablerets sur le territoire des communes d’Ormont-Dessous et Ormont-Dessus et compte plus de 2'200 passages de véhicules par jour. Les dégradations constatées sont essentiellement dues aux conditions climatiques locales.

© dgmr – droits réservés
© dgmr – droits réservés

Le Canton investit 21 millions dans cette réhabilitation devenue indispensable pour rendre les installations conformes aux normes de sécurité, améliorer la visibilité et ainsi augmenter la sécurité des usagères et des usagers. Les travaux engendreront des interruptions partielles du trafic, modérées par des feux de signalisation. La période hivernale fera l’objet d’une pause des travaux, afin de permettre un flux routier normal durant cette haute saison.

Objectifs des travaux

Sécuriser les déplacements de l'ensemble des usagères et usagers

  • Elargissement des deux voies de circulation routière
  • Correction de la géométrie routière

Assainir les infrastructures et la route

  • Optimisation de la collecte des eaux de chaussée
  • Réfection des murs existants et création de nouveaux murs de soutènement à l’amont et à l’aval
  • Entretien lourd de la route et de ses couches d'enrobés

Etapes du chantier

@ DGMR / DCIRH
@ DGMR / DCIRH

Conséquences sur le trafic

La circulation sera maintenue durant toute la durée de chantier. De 2023 à 2027, elle sera organisée de la manière suivante :

  1. D'avril à octobre, le trafic sera régulé par des feux de signalisation
  2. De novembre à mars, les deux pistes seront ouvertes  afin de ne pas gêner le trafic durant la haute saison

Les accès aux parcelles riveraines seront maintenus accessibles à tout moment du chantier.

Financement

En janvier 2023, le Grand Conseil a accordé un crédit d'investissement de CHF 21 millions pour financer les travaux de réhabilitation de cette route qui est utilisée pour les déplacements quotidiens et de loisirs entre la plaine du Chablais et la station des Diablerets.
