RC 3-7, Chavannes-des-Bois et Chavannes-de-Bogis
Actualités
Février 2026
En ce début d’année, les travaux se concentrent sur le déplacement de la fibre optique, le long du tracé, afin de permettre la réalisation des futurs passages pour la petite et moyenne faune.
L’avancement de ces travaux est tributaire des conditions de sol et des conditions météorologiques. Ils devraient s’achever d’ici la fin du mois d'avril 2026.
Parallèlement, les travaux routiers reprendront quant à eux dès le mois de mars 2026, par secteur, entre le giratoire de la Placette et le carrefour entre la route cantonale en direction de Tannay (RC 3) et la route cantonale reliant Chavannes-des-Bois et Chavannes-de-Bogis (RC 7).
La réouverture du tronçon actuellement fermé à la circulation est planifiée pour fin septembre 2026.
Septembre 2025
Depuis mai 2025, le Canton de Vaud mène d’importants travaux de réhabilitation des routes cantonales reliant Chavannes-des-Bois et Chavannes-de-Bogis.
Jusqu’à fin septembre 2026, le tronçon compris entre le giratoire de la Placette et l’intersection avec la route cantonale en direction de Tannay est entièrement fermé à la circulation afin de permettre la réalisation des travaux.
Durant cette période :
- le trafic motorisé est dévié via les communes de Tannay et de Commugny ;
- les cyclistes et piéton·ne·s peuvent emprunter l'itinéraire n°50 "Route du Pied du Jura", via le Bois de Portes ;
- les lignes de bus 813 et 891 (TPN) circulent sur un itinéraire adapté ;
- l'accès pour les riverain·e·s et à la zone commerciale de Chavannes-de-Bogis est maintenu.
Plan de déviation (pdf, 322 Ko)
Le Canton remercie la population de sa compréhension face aux désagréments temporaires et l'invite à circuler avec prudence, en respectant la signalisation mise en place.
Avis de travaux - septembre 2025 (pdf, 3.28 Mo)

Présentation
Les routes cantonales reliant Chavannes-des-Bois et Chavannes-de-Bogis constituent une liaison majeure avec la France voisine et sont empruntées chaque jour, respectivement par près de 8'900 véhicules pour le tronçon entre l’entrée de localité de Chavannes-de-Bogis et le giratoire de la Placette et par près de 6’000 véhicules pour le tronçon entre le giratoire de la Placette et l’entrée de localité de Chavannes-des-Bois. Ce secteur accueille par ailleurs des zones écologiques d’importance nationale, de part et d’autre de la route.
A l’heure actuelle, la chaussée est trop étroite tandis que la structure, vieillissante, présente de nombreuses dégradations et n’est plus adaptée aux charges de trafic actuelles. L’absence d’aménagements pour les piétonnes, piétons et cyclistes sur cet axe routier péjore la sécurité des déplacements. Enfin, les mesures environnementales doivent être renforcées dans ce secteur accueillant des zones écologiques d’importance nationale, de part et d’autre de la route.
Des travaux de réhabilitation sont nécessaires afin d’améliorer la sécurité de l’ensemble des usagères et usagers et de renforcer le dispositif de protection de la faune.

Travaux projetés
Les travaux, qui s’étendent sur 3,2 kilomètres, ont débuté en mai 2025 pour une durée de trois ans.
Les principales réalisations sont les suivantes :

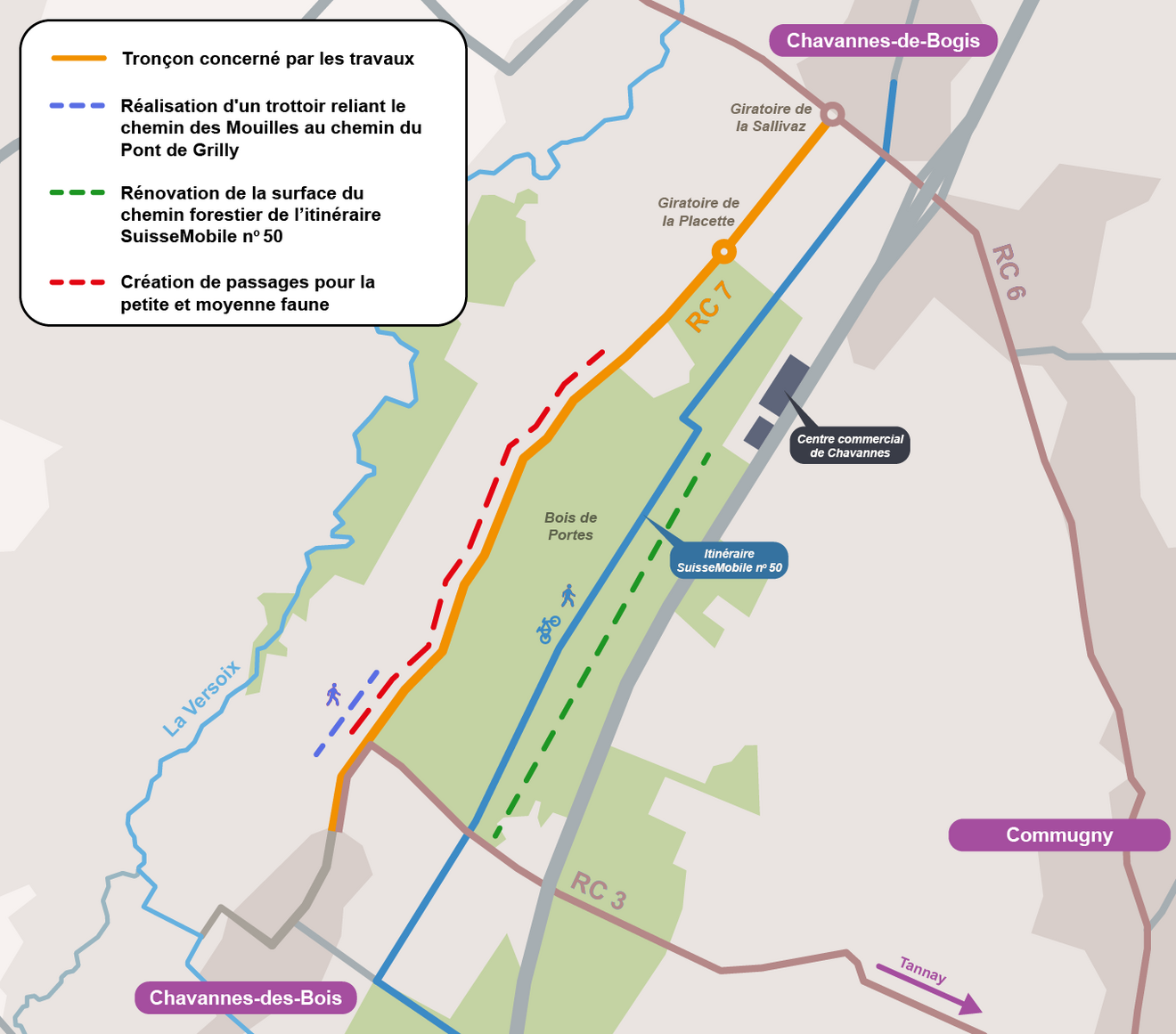

- correction géométrique du tracé ;
- élargissement et rénovation de la chaussée ;
- réalisation d’un trottoir d’environ 250 mètres reliant le chemin des Mouilles au chemin du Pont-de-Grilly ;
- marquage de bandes cyclables et rénovation de l’itinéraire n°50 « Route du Pied du Jura » (SuisseMobile), passant par le Bois de Portes ;
- réalisation de mesures en faveur de la faune : 43 passages à batraciens et gouilles à amphibiens ;
- rénovation du système d’évacuation des eaux de chaussée.

Restrictions de circulation
Pour des raisons de sécurité et afin de permettre la bonne exécution des travaux, la route est fermée à la circulation, de septembre 2025 à fin septembre 2026, entre le giratoire de la Placette et le croisement avec la route cantonale en direction de Tannay (RC 3).
Durant cette période, des déviations (pdf, 322 Ko) sont mises en place pour le trafic motorisé via les communes de Tannay et Commugny. Les cyclistes, piétonnes et piétons peuvent emprunter le Bois de Porte, tandis que les bus (TPN, lignes 813 et 891) circulent sur un itinéraire dédié. Les accès pour les riveraines et riverains, ainsi que pour la zone commerciale de Chavannes-de-Bogis, sont maintenus.
Durant toute la durée des travaux, des ralentissements sont à prévoir à l’approche du chantier, en particulier aux heures de pointe, pouvant entraîner un allongement du temps de parcours.
Le Canton remercie la population de sa compréhension face aux désagréments occasionnés et invite à circuler avec prudence, en respectant la signalisation mise en place.
Planning intentionnel et phasage des travaux
Sous réserve des conditions météorologiques et d’éventuels aléas liés chantier, les travaux se dérouleront selon le calendrier suivant :
- mai 2025 à août 2025 ¦ Travaux hors chaussée avec maintien de la circulation
- entre le giratoire de la Placette et l’entrée de localité de Chavannes-des-Bois : rénovation du système de collecte des eaux de chaussée et des réseaux souterrains (électricité, eau potable, etc.).
- Septembre 2025 à fin septembre 2026 ¦ Fermeture de la route entre le giratoire de la placette et l’intersection entre la route cantonale en direction de Tannay et les routes cantonales entre Chavannes-des-Bois et Chavannes de Bogis.
- Finalisation des travaux de rénovation des réseaux souterrains (hors chaussée) ;
- Déplacement de la fibre optique ;
- Réalisation de passages pour la petite et moyenne faune ;
- Rénovation de la chaussée et de son système d’évacuation des eaux.
- Mars 2027 à octobre 2027 ¦ Travaux sur deux tronçons distincts
- Entre l’entrée de localité de Chavannes-des-Bois et l'intersection entre la route cantonale en direction de Tannay et les routes cantonales entre Chavannes-des-Bois et Chavannes-de-Bogis : rénovation de la chaussée.
- Entre le giratoire de la Sallivaz et le giratoire de la Placette : rénovation de la chaussée et du système d’évacuation.
- Été 2028 : pose du revêtement définitif sur l'ensemble du tracé.
Les modalités de circulation prévues pour chaque période seront précisées sur cette page en fonction de l’évolution du chantier.
Financement
Plus de 15 millions de francs sont investis par le Canton de Vaud pour la réalisation de ce projet.
Documentation

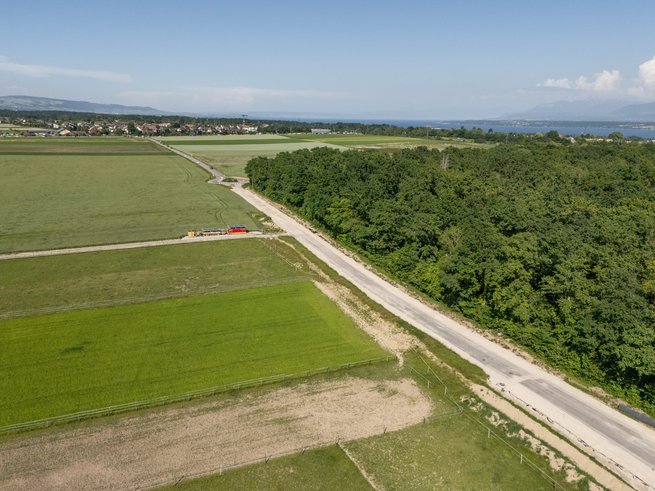

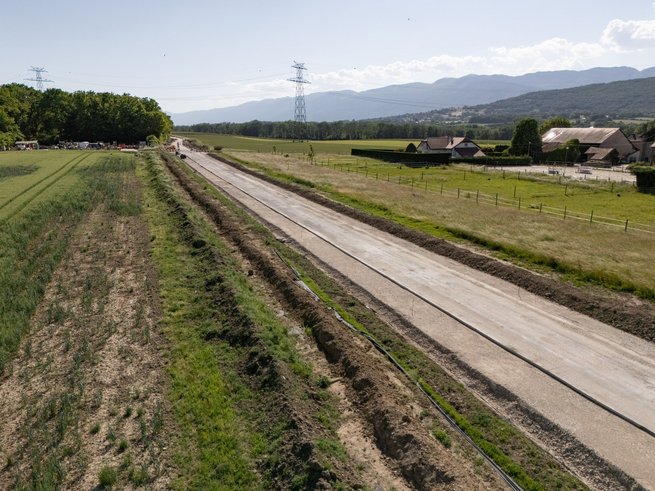

Suivi du chantier en images
Contact
- info.dgmr(at)vd.ch
