RC 254 Vuiteboeuf - Sainte-Croix

Actualité

Afin de garantir la sécurité des usagères et usagers et permettre la réalisation des travaux, la route cantonale entre Sainte-Croix et Vuiteboeuf est actuellement fermée au trafic jusqu'au 24 août 2025, avec une déviation mise en place via Mauborget. Durant cette période le Canton de Vaud – en collaboration avec TRAVYS – déploie une offre permettant de circuler en train à prix avantageux de et vers Sainte-Croix, disponible via l'application FAIRTIQ.

Dès le 25 août 2025, la route cantonale entre Vuiteboeuf et Sainte-Croix (RC 254) sera complètement ouverte à la circulation et régulée ponctuellement par des feux et une circulation alternée.

Du 25 août au 31 octobre 2025, l’accès à la route du Château (RC 259) depuis la RC 254 sera mis à sens unique dans le sens Vuiteboeuf → Bullet afin de permettre la rénovation d'un mur de soutènement au niveau du carrefour. Dans le sens Bullet → Vuiteboeuf, la circulation via la route du Château sera interdite et une déviation sera mise en place via Sainte-Croix.

Le Canton remercie par avance les usagères et usagers ainsi que les riveraines et riverains de leur compréhension pour la gêne occasionnée. Il leur recommande de circuler avec prudence et de se conformer à la signalisation mise en place.

Galerie photo du projet

Accéder à la galerie

Présentation

La route cantonale reliant les communes d’Yverdon-les-Bains et de Sainte-Croix (RC254) constitue une liaison importante entre la Suisse et la France, avec une fréquentation moyenne de 6'800 véhicules par jour.

Actuellement, le tronçon situé entre le lieu-dit du « Grand Contour » et « Le Rocher », entre Vuiteboeuf et Sainte-Croix, est à géométrie variable. La largeur de la route, parfois insuffisante et sans voie de dépassement, rend difficile le croisement des véhicules. De nombreux virages en épingle péjorent par ailleurs la visibilité du tracé.

Des travaux de réhabilitation sont nécessaires afin d’améliorer l’état général du tronçon et des ouvrages, fortement dégradés, et de garantir la sécurité des usagères et usagers.

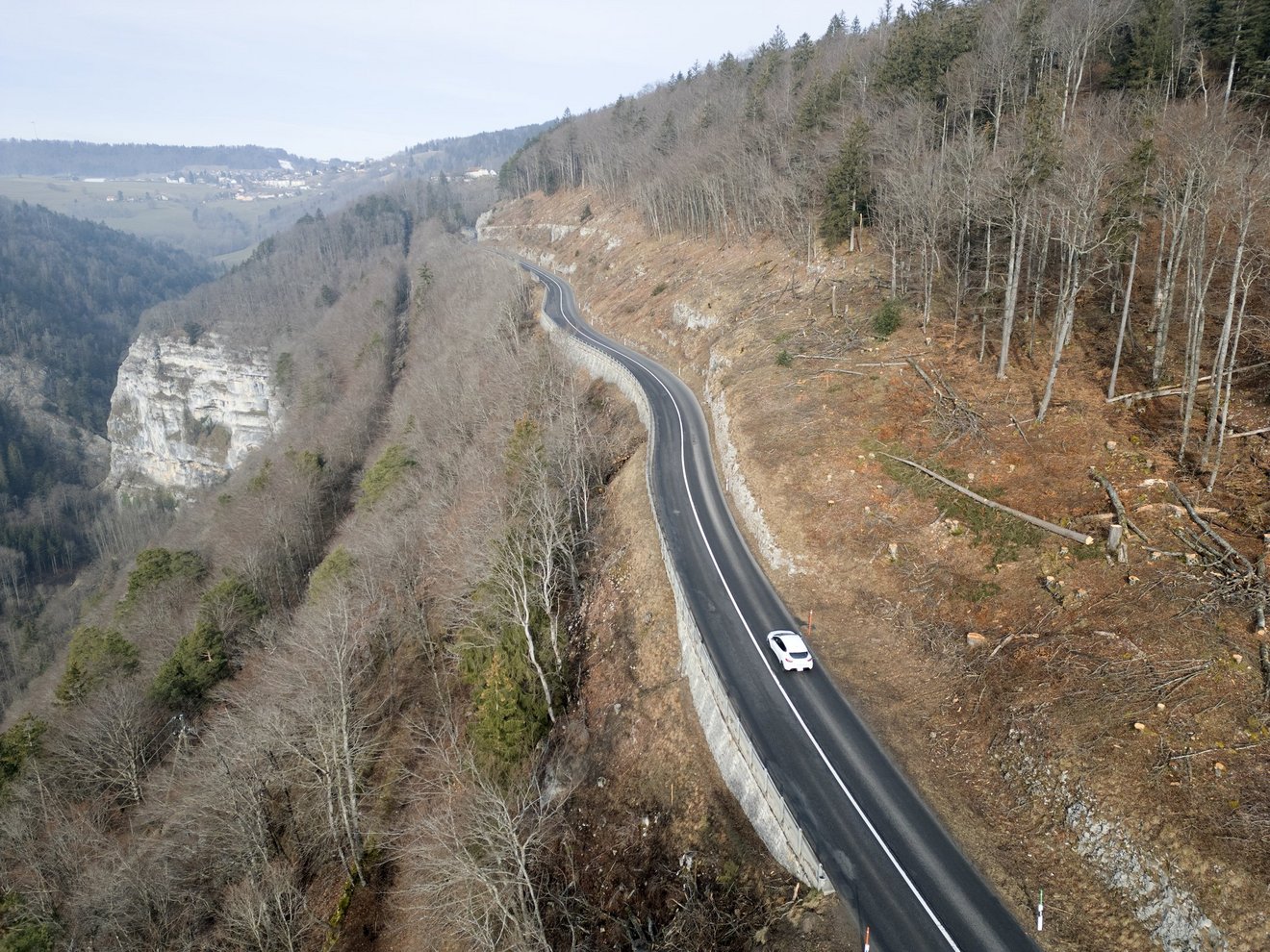

RC 254 - image du tracé
© Eric Frigière - 2025

Travaux projetés

D'une longueur de 3,7 kilomètres , le projet de réhabilitation prévoit les mesures suivantes :

  • Correction géométrique et rénovation de la chaussée ;
  • Réalisation d’un tunnel de 180 mètres, sous le lieu-dit « Le Château-de-Sainte-Croix », afin d’éliminer le contour dangereux du Château, diminuer le bruit routier et améliorer la qualité de l’air ;
  • Création d’une voie de dépassement alternée ;
  • Rénovation et/ou remplacement des murs de soutènement ;
  • Sécurisation des parois rocheuses ;
  • Réalisation de mesures environnementales : agrandissement d’une prairie d’importance nationale, création de prairie mi-sèche de qualité, réouverture d’un pâturage boisé maigre, structures d’habitation pour la petite faune, escaliers à faune sur les itinéraires faunistiques, remise en état des lisières forestières et installation de nichoirs pour les oiseaux et les chauves-souris ;
  • Assainissement du système de récolte des eaux de chaussée.

A l'issue des travaux, un tronçon de la route de contournement actuelle du Château-de-Sainte-Croix sera remis à la Commune et en partie réaménagé avec la création d'un itinéraire alternatif dédié aux cyclistes et aux piétons.

Infographie

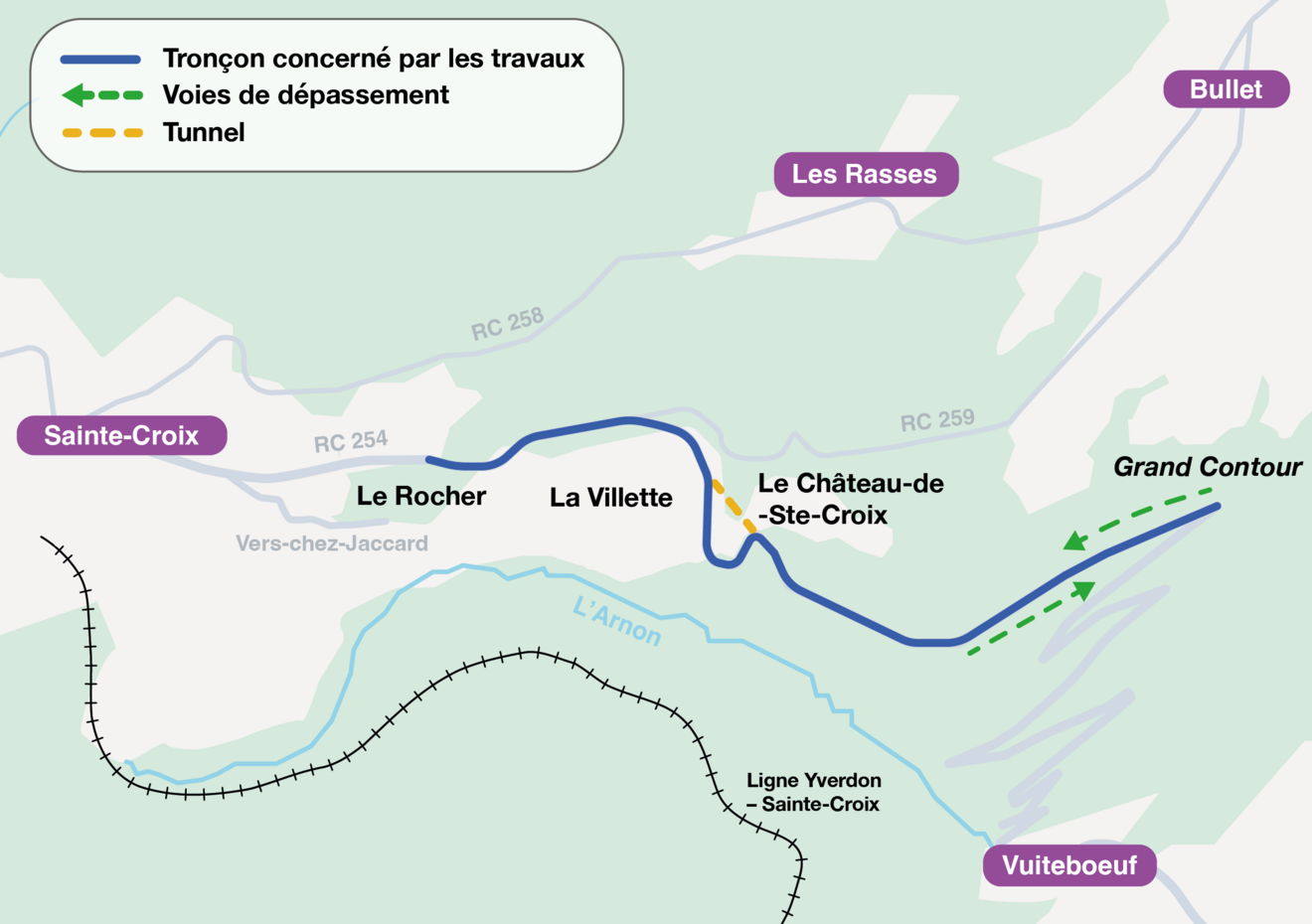

RC 254 - Infographie © DGMR

Restrictions de circulation

Afin de garantir la sécurité des usagères et usagers et permettre la réalisation des travaux, la route cantonale entre Sainte-Croix et Vuiteboeuf est actuellement fermée au trafic jusqu'au 24 août 2025, avec une déviation mise en place via Mauborget. Durant cette période le Canton de Vaud – en collaboration avec TRAVYS – déploie une offre permettant de circuler en train à prix avantageux de et vers Sainte-Croix, disponible via l'application FAIRTIQ.

Dès le 25 août 2025, la route cantonale entre Vuiteboeuf et Sainte-Croix (RC 254) sera complètement ouverte à la circulation et régulée ponctuellement par des feux et une circulation alternée. Elle restera ouverte à la circulation durant toute la durée des travaux, à l’exception de la pose du revêtement final, qui nécecessitera de fermer la route durant l'été 2029, pour une période encore à définir.

Du 25 août au 31 octobre 2025, l’accès à la route du Château (RC 259) depuis la RC 254 sera mis à sens unique dans le sens Vuiteboeuf → Bullet afin de permettre la rénovation d'un mur de soutènement au niveau du carrefour. Dans le sens Bullet → Vuiteboeuf, la circulation via la route du Château sera interdite et une déviation sera mise en place via Sainte-Croix.

Des congestions de trafic peuvent se présenter à l'approche du chantier, surtout aux heures de pointe, pouvant occasionner un allongement du temps de parcours.

Le Canton remercie par avance les usagères et usagers ainsi que les riveraines et riverains de leur compréhension pour la gêne occasionnée. Il leur recommande de circuler avec prudence et de se conformer à la signalisation mise en place.

Transports publics et co-voiturage

Afin de proposer une alternative de mobilité efficace, économique et durable durant la fermeture complète de la route cantonale prévue cet été, le Canton de Vaud – en collaboration avec TRAVYS – déploiera une offre permettant de circuler en train à prix avantageux de et vers Ste-Croix, grâce à des rabais octroyés allant jusqu’à CHF 5.80 en plein tarif ou jusqu’à CHF 1.90 en demi-tarif.

Disponible du 23 juin au 24 août sur l’application FAIRTIQ, cette offre permettra concrètement de voyager :

  • entre Ste-Croix et Vuiteboeuf : pour untarif unique de CHF 2.– par trajet, en 2e classe.
  • entre Ste-Croix et Yverdon-les-Bains : pour un tarif de CHF 3.90 (demi-tarif) ou de CHF 5.80 (plein tarif) par trajet, en 2e classe. A noter que ce billet inclut également le trajet sur le réseau urbain d’Yverdon-les-Bains (zone 40).

Informations complémentaires et modalités de l'offre

Il est également conseillé aux usagères et usagers de la route de privilégier le co-voiturage et d'adapter leurs horaires de déplacement, dans la mesure du possible.

Planning intentionnel

  • Fin 2024 - début 2025: travaux préparatoires
  • Mars 2025 : début des travaux principaux
  • Automne 2028 : fin des travaux
  • Eté 2029 : pose de la couche finale de revêtement bitumineux

Financement

Plus de 35 millions de francs sont investis par le Canton de Vaud pour la réalisation de ce projet.

Exposé des motifs et projet de décret
